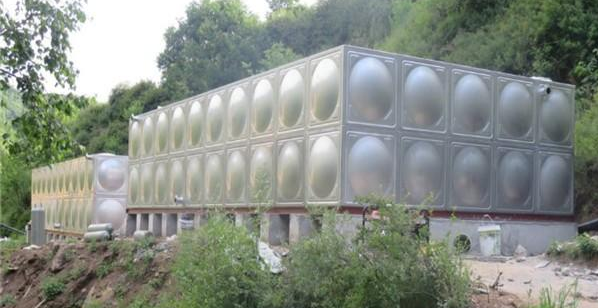

装配式不锈钢水箱安装过程及施工方案

文章出处:未知 人气:发表时间:2020-05-25 11:36

1、依据水箱规格型号设计要求,采用装配式水箱模压块板材,进行划线,把划好线的板材送到剪板机上剪成106×106cm的方块.板块剪好后,再剪切四个角,每个角切成90。角,再送到液压机进行模压成100×100cm和50×50cm的凹凸板块,凹凸板的翻边均为90。直角和45。角翻边,然后用氩弧焊焊接四个角。

2、资料进入现场后,先把模压的板块进行组装组合,采用氩弧焊和电焊相结合的工艺,依据水箱尺寸长×宽×高进行焊接,把模压好的板块一起组合成水箱的几大板面或把压块按水箱长宽分几块结合焊接,然后一层一层的向水箱顶部焊接,操作时依据施工现场场地施展而定。
3、几大板面组装组合后,应做好箱底组装焊接准备,焊接水箱底板时,先对好水箱底板尺寸,然后在水箱基础上面布好底板进行焊接,底板焊好后,对焊缝进行火油查验或目测查看,不要虚焊、漏焊、脱焊等现象。

4、底板焊好后,进行墙板和底板焊接,焊接是先把一面一面的码好在水箱的底板上,四墙码好后,把水箱四角压好的45。压边进行调整衔接,复尺一般相对角不过2mm,要求在一条直线上,四角要求氩弧焊接,底部和墙面衔接处90。直角采用电焊焊接。

5、水箱底部和墙面焊好后,再进行顶部和墙面的焊接,边与边要求根本在一条水平线上。水箱人孔依据客户要求焊接在相应方位上,一般都设在靠近进水孔浮球处。
6、水箱箱体焊好后,接着开进水、出水、溢流、排污、消防孔,再进行水箱扶梯的焊接。

7、水箱拉筋,采用不锈钢板,经折角机折成90。直角角钢和槽钢,焊接在水箱里边,首要起加强作用避免水箱变形,槽钢拉筋是用来焊接水箱底部到顶部间的支撑。拉筋焊接是由底部向上50cm处一层,一层纵横距离为1m×1m,二层距离一层50cm,高和距离以此类推。墙体与墙体、墙体与底板、墙体与顶板之间用角钢焊接。
8、水箱焊好后,进行焊缝、油检,把煤油涂在水箱箱体外板块与板块之间缝隙处,然后在水箱内焊缝处进行目测检漏,水箱不渗漏。

9、油检后,如水箱没有渗漏现象,整理水箱焊渣、杂物,查看焊接部位有没有虚焊、漏焊、脱焊等现象。

10、除焊斑。先在焊缝上涂一层除污剂,等15—20分钟后进行清水冲洗,边冲边洗刷,直到把焊斑除清停止。

11、水试压。焊好水箱,各项工作完毕后,对水箱进行注水试压,查看水箱四周焊缝,有没有渗漏或渗水现象,如果没有则把水箱水放掉在进行清洗一遍,以保水箱里边的水清洁卫生。

12、场外整理,兰州不锈钢水箱经业主担任人和监理验收合格后,交付使用。
